Gráfico Burndown Scrum Excel
Como criar um gráfico de acompanhamento de sprints Scrum. O que é e como criar passo-a-passo um gráfico Burndown no Excel. Gráfico burndown Excel download.
Especialista em Excel
Gráfico Burndown Scrum Excel
Neste artigo você aprenderá o que é e como criar passo-a-passo um gráfico Burndown, utilizado no Scrum em Excel.
Planilha de Controle Financeiro no Excel
Tenha um controle bonito e completo do seu financeiro.
- Categorias e subcategorias já configuradas
- Planilhas separadas por tabela (configuração, lançamentos, resumo)
- Personalize com suas próprias categorias e ícones
Qual o objetivo do gráfico Burndown?
"O objetivo do gráfico burndown é representar diariamente o progresso do trabalho em desenvolvimento. Ou seja, após cada dia de trabalho o gráfico apresenta a porção de trabalho finalizada em comparação com o trabalho total planejado.
É comum a Equipe de Desenvolvimento usar esse gráfico ao longo da Sprint, para medir os pontos das histórias finalizadas ao longo dos dias da Sprint e ter uma visibilidade do seu ritmo de trabalho, verificando se o ritmo está adequado para atingir a meta da sprint, cumprindo com o que foi planejado." MyScrumHalf
Como criar o gráfico?
Montando a tabela
- Crie a seguinte tabela, colocando os dias do sprint, as atividades que serão realizadas e uma relação das datas previstas para o desenvolvimento.

- Nas células B12 e C12 digite a função =SOMA($B$2:$B$11), ela irá mostrar a soma do total de horas iniciais.
- Na célula C13 digite a função =B13-($B$13/CONT.VALORES($C$1:$L$1)), nela você terá o valor total dividido pela quantidade de dias da sua tabela. Ou seja, a média prevista de horas das atividades ao longo dos dias. Arraste este cálculo até a célula L13.
- Em C12 digite a função =SE(SOMA(C2:C11)>0;B12-SOMA(C2:C11);""), este cálculo irá verificar se houve algum lançamento de horas no dia, se houve retornará o cálculo das horas restantes do sprint, senão retornará "". Arraste esta função até L12.
Agora vamos ao gráfico
- Selecione o intervalo B12:L13.

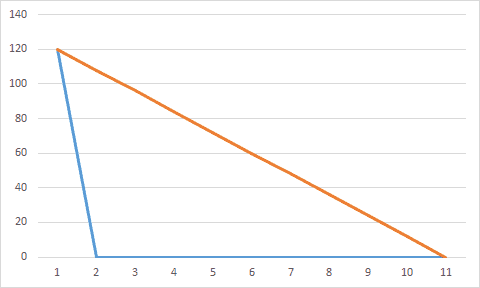

- Pressione as teclas ALT+F1, o sistema irá criar automaticamente o gráfico.

- A esta altura o gráfico já está quase pronto, o principal problema que temos nele é que não temos nenhum lançamento em restante e o gráfico está difícil de compreender. Por este motivo vamos criar uma forma de que o gráfico "restante" somente seja exibido para os campos aonde a soma seja maior que 0.
- Clique na guia Fórmulas e no botão Gerenciador de Nomes. Em refere-se a digite a função =DESLOC(Atividades!$B$12;0;0;1;CONT.NÚM(Atividades!$B$12:$L$12)). Esta função irá aumentar o intervalo da célula B12 conforme a quantidade de valores encontrados entre B12 e L12.
- Clique no gráfico, selecione na guia Ferramentas de Gráfico o botão Selecionar Dados.
- Selecione o primeiro intervalo de dados, Restante, e mude os valores da série para: ='Gráfico burndown.xlsm'!Restante, perceba que é obrigatório colocar o nome da pasta de trabalho e depois o nome definido, senão não funcionará.
- Feito isso o seu gráfico já estará funcionando corretamente, ao você digitar horas no primeiro dia, o gráfico já será automaticamente preenchido.

- Agora basta você formata como desejar.

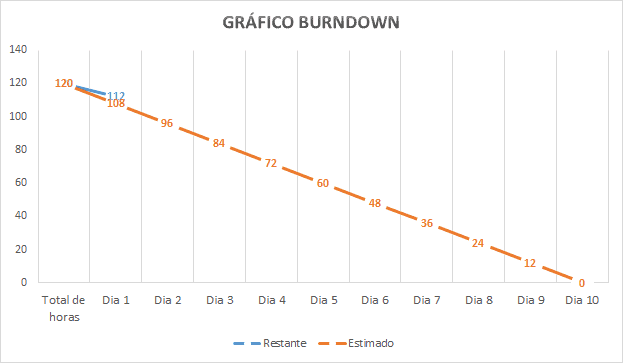

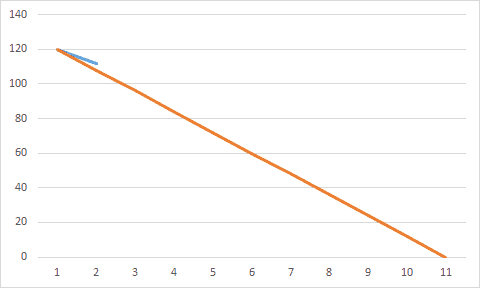

A leitura que se faz é a seguinte. Estava previsto que no dia 1, teríamos restante 108 horas de trabalho, mas no entanto foram trabalhadas apenas 8 horas no projeto e não 12, por este motivo teremos que compensar nos dias seguintes os dias não trabalhados.
O perfeito é que o gráfico restante esteja sempre sobre o estimado ou abaixo, fazendo com que o projeto seja entregue no dia previsto.
Planilha de controle de apontamentos e atividades Excel
Como controlar as atividades da sua equipe? Esta planilha de gerenciamento de apontamentos e atividades em Excel permite que você tenha uma visão clara das atividades da equipe em qualquer momento com o quadro Kanban e consiga realizar o gerenciamento das atividades com os relatórios.

Clique neste link para ver detalhes: https://www.guiadoexcel.com.br/planilha-de-apontamentos-e-atividades-excel/
Abraço
Marcos Rieper
Este conteúdo foi útil?
Continue lendo

GRÁFICO DE BOLHAS EXCEL
O gráfico de bolhas, ao contrário de outros, não possui eixo de categorias, pois os eixos X e Y são eixos de valores. Este deve ser utilizado quando possuímos três valores, que ser

Gráfico de funil Excel
Neste artigo é demonstrado como criar um gráfico de funil Excel.Este gráfico é útil para demonstrar listas de itens que precisam ser comparados rapidamente.

Gráfico de Gantt no Excel
Gráfico de Gantt no Excel. Veja neste artigo um bom exemplo de gráfico de Gantt utilizando o Excel. Download gratuito do exemplo.
