Gráfico de Gantt no Excel - Gráfico de Barra Empilhada

Gráfico de Gantt no Excel, gráfico de barra empilhada. Exemplo de planilha de gráfico de gantt para controle de etapas de projetos.

MR
Marcos Rieper

Especialista em Excel

Atualizado em 08 de julho de 2026 Publicado em 01 de julho de 2011 2 min de leitura

Objetivo: Demonstrar a criação de um gráfico de Gantt utilizando o gráfico de barras empilhadas como base.

O gráfico de Gantt tem por finalidade demonstrar o início e fim de etapas de um projeto graficamente.

Neste artigo passo-a-passo veremos como fazer isso de forma simples no Excel.

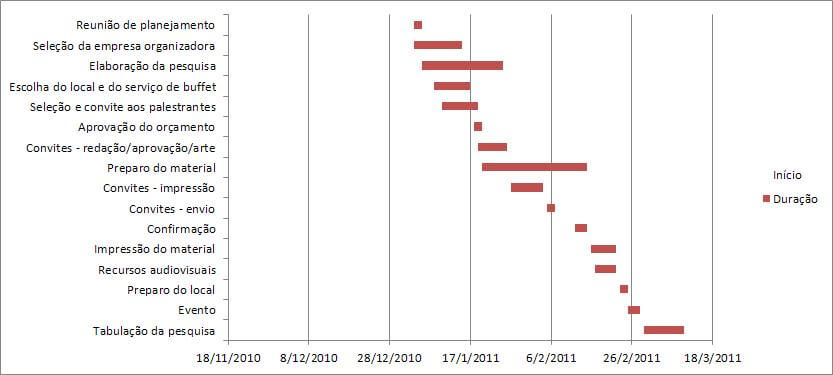

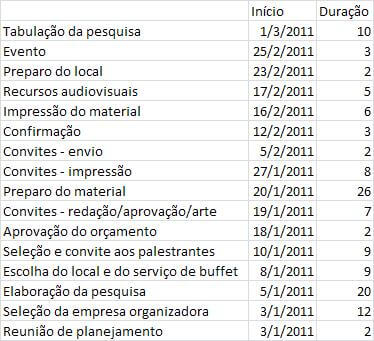

1. Digite as etapas necessárias para a conclusão do seu projeto, digitando a data inicial e a quantidade de dias necessários para cada etapa, conforme abaixo:

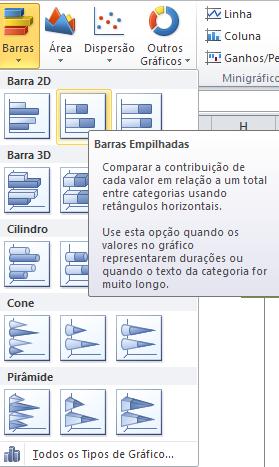

2. Clique na aba Inserir e selecione o tipo de gráfico de barras empilhadas conforme a imagem abaixo.

3. Selecione o gráfico e clique na guia Ferramentas do Gráfico em Selecionar Dados.

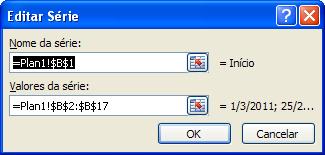

4. Em selecionar dados na Entrada de Legendas (Séries) selecione o Nome da série, relacionado ao nome Início, em Valores da Série selecione os valores abaixo da Legenda início.

5. Repita a operação acima para a coluna Duração.

6. Em Rótulos do Eixo Horizontal (Categorias) selecione os nomes das tarefas e Clique em OK para fechar a tela de seleção de Fonte de Dados.

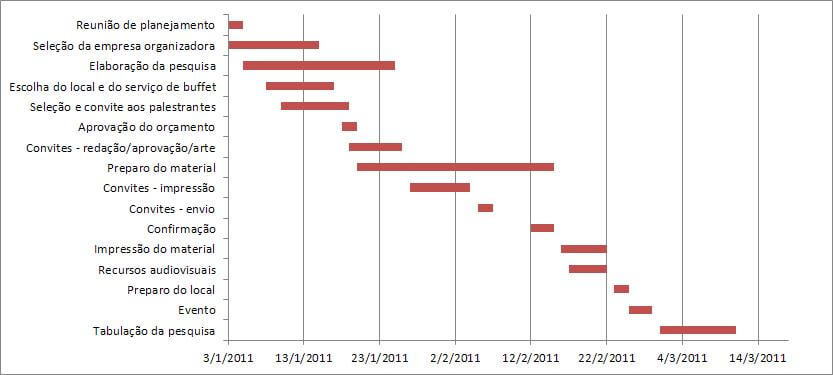

7. O gráfico deve ficar conforme abaixo.

8. Selecione as barras azuis que correspondem a data inicial e clique com o botão direito sobre uma delas, selecione a opção Formatar Série de Dados e na opção Preenchimento marque a opção Sem Preenchimento,  depois selecione a opção Cor da Borda e selecione a opção Sem Linha.

9. O gráfico deve ter ficado conforme acima, agora temos que configurar o máximo e o mínimo do Eixo X para ficar melhor a visualização do gráfico.

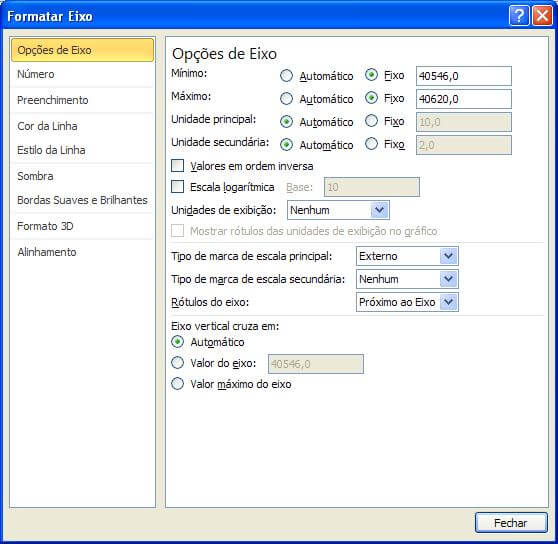

10. Selecione o Eixo X (Eixo das datas) clicando duas vezes sobre qualquer data, na tela que segue marque a opção mínimo e altere para o valor 40546 que corresponde ao valor da data mínima da série formatado como Geral (Valor) e o valor máximo para 40620.

11. Clique na legenda á direita aonde consta Início e Duração e pressione Delete para excluir.

Pronto, agora basta formatar o gráfico conforme a necessidade do seu trabalho.

Material gratuito

Planilha de Controle Financeiro no Excel

Tenha um controle bonito e completo do seu financeiro.

  • Categorias e subcategorias já configuradas
  • Planilhas separadas por tabela (configuração, lançamentos, resumo)
  • Personalize com suas próprias categorias e ícones

Baixe grátis — receba o link no seu e-mail

Planilha de controle de apontamentos e atividades Excel

Como controlar as atividades da sua equipe? Esta planilha de gerenciamento de apontamentos e atividades em Excel permite que você tenha uma visão clara das atividades da equipe em qualquer momento com o quadro Kanban e consiga realizar o gerenciamento das atividades com os relatórios.

Clique neste link para ver detalhes: https://www.guiadoexcel.com.br/planilha-de-apontamentos-e-atividades-excel/

Download — baixe aqui: Gráfico de Gantt
Gráfico de Gantt11 KB · Excel 2010 ou superiorPreencha seus dados para receber o link de download no seu e-mail.

Abraço

Marcos Rieper

Este conteúdo foi útil?

Continue lendo
